Update Pembangunan
Ma'had Cinta Quran Center
25 - 31 Oktober 2023

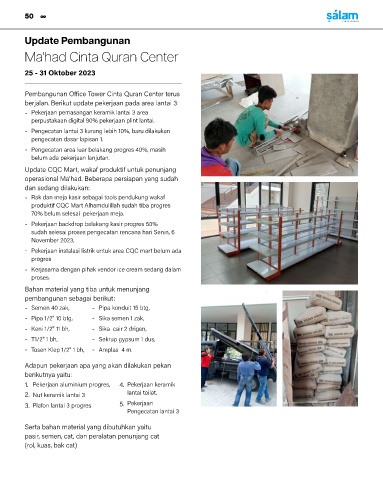

Pembangunan Office Tower Cinta Quran Center terus
berjalan. Berikut update pekerjaan pada area lantai 3:
- Pekerjaan pemasangan keramik lantai 3 area
perpustakaan digital 90% pekerjaan plint lantai.
- Pengecatan lantai 3 kurang lebih 10%, baru dilakukan
pengecatan dasar lapisan 1.
- Pengecatan area luar belakang progres 40%, masih
belum ada pekerjaan lanjutan.
Update CQC Mart, wakaf produktif untuk penunjang
operasional Ma’had. Beberapa persiapan yang sudah
dan sedang dilakukan:
- Rak dan meja kasir sebagai tools pendukung wakaf
produktif CQC Mart Alhamdulillah sudah tiba progres
70% belum selesai pekerjaan meja.
- Pekerjaan backdrop belakang kasir progres 50%
sudah selesai proses pengecatan rencana hari Senin, 6
November 2023,
- Pekerjaan instalasi listrik untuk area CQC mart belum ada
progres
- Kerjasama dengan pihak vendor ice cream sedang dalam
proses.
Bahan material yang tiba untuk menunjang
pembangunan sebagai berikut:
- Semen 40 zak, - Pipa konduit 15 btg,
- Pipa 1/2" 10 btg, - Sika semen 1 zak,
- Keni 1/2" 11 bh, - Sika cair 2 drigen,
- T1/2" 1 bh, - Sekrup gypsum 1 dus,
- Tosen Klep 1/2" 1 bh, - Amplas 4 m.
Adapun pekerjaan apa yang akan dilakukan pekan
berikutnya yaitu:
1. Pekerjaan aluminium progres, 4. Pekerjaan keramik
2. Nut keramik lantai 3 lantai toilet,
3. Plafon lantai 3 progres 5. Pekerjaan
Pengecatan lantai 3
Serta bahan material yang dibutuhkan yaitu
pasir, semen, cat, dan peralatan penunjang cat
(rol, kuas, bak cat)
